Rooppur Terima Lebih Banyak Bahan Api Nuklear Rusia Ketika Bangladesh Menunggu Kelulusan untuk Penjanaan Kuasa Pertama

Bacaan 8 minit
Rooppur Receives More Russian Nuclear Fuel as Bangladesh Awaits Approval for First Power

Bahan api tiba ketika reaktor pertama menunggu kelulusan

Kiriman bahan api nuklear Rusia seberat 41 tan telah tiba di Loji Kuasa Nuklear Rooppur di Bangladesh, sementara reaktor pertamanya menunggu kebenaran kawal selia untuk memulakan peringkat ujian seterusnya. Jurutera projek berharap loji itu dapat membekalkan sekurang-kurangnya 300 megawatt kepada grid nasional menjelang Disember 2026.

Kandungan
  1. Bahan api tiba ketika reaktor pertama menunggu kelulusan
  2. Dua reaktor, dua peringkat kemajuan berbeza
  3. Maksud sasaran 300 megawatt
  4. Masalah injap mendahului pencapaian ujian terbaru
  5. Mengapa penerbangan bahan api memerlukan kebenaran ruang udara
  6. Perubahan jadual
  7. Mengapa kos dalam taka meningkat
  8. Harapan Bangladesh terhadap Rooppur
  9. Perkara Utama

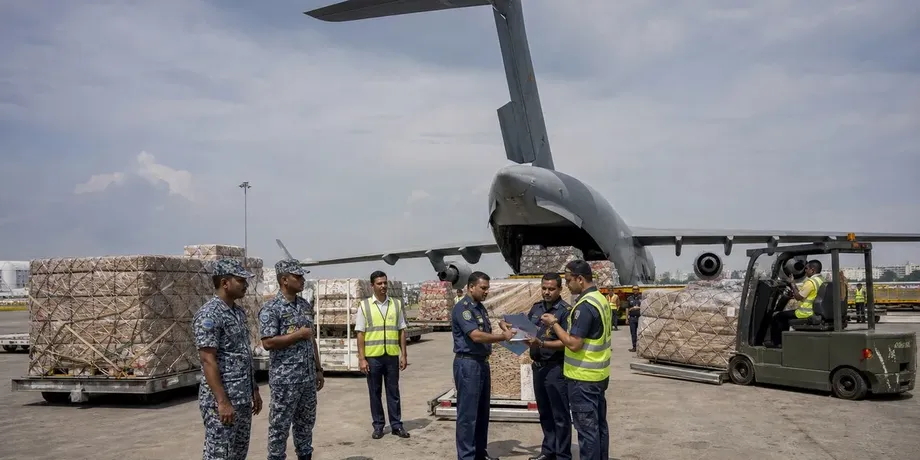

Kiriman terbaru, yang diperincikan dalam kemas kini pada 27 Oktober, tiba dalam 12 kontena dan dibawa dari lapangan terbang ke loji itu menggunakan tiga trak dengan kawalan keselamatan polis dan tentera. Rooppur terletak di Pabna, kira-kira 200 kilometer barat laut Dhaka.

Penghantaran itu merupakan kiriman ketiga untuk unit kedua Rooppur. Sasaran bekalan elektrik terdekat melibatkan unit pertama, yang telah menyelesaikan ujian fizik B-2. Zahedul Hasan, pengarah urusan Nuclear Power Plant Company Bangladesh Limited (NPCBL), berkata laporan ujian diserahkan kepada Bangladesh Atomic Energy Regulatory Authority (BAERA) pada 21 Oktober.

Kelulusan BAERA diperlukan sebelum reaktor pertama memasuki fasa permulaan kuasa, iaitu peringkat apabila pengendali meningkatkan output secara beransur-ansur dan menguji peralatan pada tahap kuasa yang semakin tinggi. Sasaran bekalan elektrik pada Disember bergantung pada kebenaran itu dan kejayaan ujian.

Dua reaktor, dua peringkat kemajuan berbeza

Rooppur mempunyai dua reaktor VVER-1200, masing-masing dengan kapasiti penjanaan terancang sebanyak 1,200 megawatt. Kedua-duanya akan membekalkan 2,400 megawatt apabila beroperasi sepenuhnya. Kemajuan kedua-duanya mengikut jadual berasingan: unit pertama sedang bersedia untuk permulaan kuasa, manakala penghantaran bahan api bagi unit kedua diteruskan.

Pegawai projek berkata 163 pemasangan bahan api untuk Unit 2 dijadualkan tiba dalam tujuh penghantaran. Sebanyak 48 pemasangan lagi dijangka tiba dalam dua penghantaran bagi pengisian semula bahan api Unit 1 pada masa hadapan. Pemasangan bahan api ialah himpunan rod berstruktur yang mengandungi bahan api nuklear dan ditempatkan di dalam reaktor.

Iklan

Kemas kini penghantaran itu turut menyenaraikan tujuh penerbangan lagi yang membawa bahan api dari Rusia sepanjang November dan Disember. Rosatom, syarikat perbadanan tenaga nuklear milik negara Rusia, berkata penghantaran untuk Unit 2 dijadualkan berlangsung dari Oktober hingga akhir Disember 2026, menggunakan beberapa penerbangan di bawah kontrak projek.

Angka 41 tan ialah berat kiriman yang dibawa dalam 12 kontena. Bilangan pemasangan merujuk kepada bahan api reaktor yang dibekalkan. Bagi projek ini, tugas utamanya ialah menghantar pemasangan yang diperlukan, menyelesaikan pemeriksaan yang ditetapkan dan menyediakan setiap unit untuk peringkat seterusnya yang diluluskan.

Maksud sasaran 300 megawatt

NPCBL berkata pihaknya bersedia memulakan permulaan kuasa pada akhir Oktober jika BAERA memberikan kelulusan. Pengendali pada mulanya akan menjana elektrik dalam skala terhad, kemudian meningkatkan output secara berperingkat apabila ujian berjaya.

Jurutera projek menjangkakan unit pertama mula membekalkan elektrik ujian kepada grid nasional selepas mencapai kira-kira 25 hingga 30 peratus kapasiti. Bagi reaktor berkadar 1,200 megawatt, julat itu bersamaan 300 hingga 360 megawatt. Oleh itu, sasaran mereka untuk membekalkan sekurang-kurangnya 300 megawatt menjelang Disember sepadan dengan bahagian paling rendah dalam julat tersebut.

Bekalan awal 300 megawatt bersamaan satu perempat kapasiti unit pertama dan satu perlapan daripada keseluruhan kapasiti terancang loji itu, iaitu 2,400 megawatt. Bangladesh akan menerima bekalan elektrik sebelum Rooppur mencapai output penuh yang dirancang, dengan peningkatan seterusnya bergantung pada ujian dan kelulusan.

Elektrik ujian dijana semasa pentauliahan, iaitu apabila pengendali memeriksa loji sebelum operasi komersial rutin. Setiap peringkat memerlukan ujian dan kelulusan rasmi kawal selia. Tiada tarikh tetap diumumkan bagi kelulusan akhir BAERA atau permulaan penjanaan komersial.

Masalah injap mendahului pencapaian ujian terbaru

Unit pertama Rooppur sebelum ini mengalami masalah teknikal melibatkan injap pelepas kendalian pandu, yang sering disingkatkan sebagai PORV. Injap pelepas membantu mengawal tekanan dengan terbuka apabila diperlukan. Menteri Sains dan Teknologi Fakir Mahbub Anam mengenal pasti komponen itu sebagai punca kelewatan.

Iklan

Anam menjelaskan masalah itu dalam kenyataan yang dibuat dalam bahasa Bengali. Kata-katanya diterjemahkan seperti berikut:

Masalah injap di Rooppur tidak dijangka.

Menteri itu berkata saintis Bangladesh dan Rusia sedang menangani masalah berkenaan. Jangkaan awal untuk menjana elektrik percubaan pada September tertangguh ketika loji itu meneruskan persediaannya.

Pengumuman NPCBL selepas itu bahawa unit pertama telah menyelesaikan ujian fizik B-2 menandakan langkah seterusnya dalam proses tersebut. Ujian fizik menilai tindak balas reaktor sebelum pengendali meneruskan operasi pada kuasa lebih tinggi. Keputusan seterusnya terletak pada BAERA, yang perlu menilai keputusan yang diserahkan sebelum membenarkan permulaan kuasa.

Mengapa penerbangan bahan api memerlukan kebenaran ruang udara

Penghantaran bahan api untuk unit kedua turut mengalami kelewatan pengangkutan. Jadual penerbangan yang dirancang dibatalkan selepas kebenaran ruang udara tidak diterima tepat pada waktunya. Rosatom tidak secara rasmi menamakan Pakistan sebagai negara yang bertanggungjawab, meskipun isu kebenaran itu menimbulkan persoalan tentang pengendalian penerbangan berkenaan oleh Pakistan.

Laluan yang dijangka melalui ruang udara Kazakhstan, Turkmenistan, Afghanistan, Pakistan dan India. Penerbangan yang membawa bahan nuklear memerlukan kebenaran diplomatik daripada setiap negara di sepanjang laluan, menjadikan penyelarasan antara beberapa kerajaan sebahagian daripada proses penghantaran.

Jurucakap Kementerian Luar Pakistan Sajjad Haider menyifatkan isu itu sebagai bersifat teknikal dan prosedur, bukannya politik. Beliau berkata permohonan bagi penerbangan diplomatik dan kebenaran melintasi ruang udara diproses mengikut garis panduan yang ditetapkan dan protokol penerbangan awam.

Haider turut berkata penyelarasan antara pihak berkuasa penerbangan dan agensi lain boleh menyebabkan perubahan jadual. Rosatom kemudiannya menetapkan tempoh penghantaran Unit 2 dari Oktober hingga Disember, menggantikan jangkaan awal bahawa kiriman akan tiba pada September.

Perubahan jadual

Penghantaran bahan api dan pencapaian pembinaan Rooppur berlangsung selama beberapa tahun. Bahan api untuk unit pertama tiba jauh sebelum persediaan semasa bagi penjanaan elektrik, manakala unit kedua kini menerima bekalannya sendiri.

  • Oktober 2023: Kiriman pertama bahan api uranium untuk Unit 1 tiba di Bangladesh, bersama penyerahan rasmi sijil tamat pembinaan loji.
  • April 2026: Pengisian bahan api bermula di dalam bekas reaktor unit pertama.
  • 21 Oktober 2026: NPCBL menyerahkan laporan ujian fizik unit pertama kepada BAERA.
  • Oktober hingga Disember 2026: Rosatom menjadualkan beberapa penerbangan yang menghantar bahan api untuk Unit 2.
  • Disember 2026: Jurutera projek berharap Unit 1 membekalkan sekurang-kurangnya 300 megawatt elektrik ujian kepada grid.
  • Jun 2028: Tarikh akhir projek yang disemak semula menyusuli dua kali lanjutan daripada Disember 2025.
Iklan

Perjanjian awal dengan Rusia menjangkakan penjanaan elektrik daripada unit pertama pada 2023. Pelaksanaan kemudiannya berdepan gangguan bekalan dan kesukaran pembayaran yang dikaitkan dengan pandemik COVID-19 dan perang di Ukraine.

Sasaran Disember 2026 melibatkan sumbangan awal kepada grid. Jun 2028 ialah tarikh akhir projek yang disemak semula. Oleh itu, Bangladesh sedang mengusahakan bekalan elektrik terhad lebih awal, sementara kerja diteruskan untuk menyiapkan projek yang lebih luas.

Mengapa kos dalam taka meningkat

Anggaran kos projek Rooppur telah meningkat kira-kira Tk 260 bilion kepada Tk 1.39 trilion. Harga kontrak utama dalam euro atau dolar kekal tidak berubah meskipun tarikh akhir projek dilanjutkan.

Nilai dolar yang lebih tinggi dalam pasaran mata wang Bangladesh telah meningkatkan jumlah taka yang diperlukan untuk menampung kos dalam mata wang asing. Apabila nilai taka merosot berbanding dolar, bil dolar yang tidak berubah memerlukan lebih banyak mata wang tempatan untuk dibayar.

Angka yang dinyatakan menunjukkan anggaran terdahulu sekitar Tk 1.13 trilion. Kenaikan sebanyak Tk 260 bilion bersamaan kira-kira 23 peratus daripada jumlah itu. Ini memberikan gambaran tentang tekanan tambahan terhadap belanjawan projek dalam mata wang Bangladesh sendiri.

Bangladesh Atomic Energy Commission, di bawah Kementerian Sains dan Teknologi, melaksanakan projek Rooppur dengan bantuan kewangan dan teknikal Rusia. Bahagian kejuruteraan Rosatom ialah pereka umum dan kontraktor utama.

Harapan Bangladesh terhadap Rooppur

Bangladesh sedang mengusahakan bekalan elektrik daripada Rooppur ketika berdepan kekurangan bekalan kuasa. Pengurangan import gas asli cecair dan bil tertunggak yang menjejaskan pengeluar kuasa swasta telah menyumbang kepada penutupan loji dan peningkatan catuan elektrik berjadual.

Kerajaan berharap kapasiti 1,200 megawatt yang bakal dibekalkan reaktor pertama dapat mengurangkan kekurangan bekalan dan kebergantungan pada loji mahal yang menggunakan minyak. Bekalan awal yang dicadangkan sebanyak 300 megawatt akan menyumbang dalam skala lebih kecil sementara pengendali meneruskan ujian.

Iklan

India telah membantu melatih jurutera yang akan mengendalikan dan menyelenggara Rooppur menerusi perjanjian tiga pihak dengan Bangladesh dan Rusia. Kerjasama itu memanfaatkan pengalaman India dengan teknologi reaktor Rusia di Loji Kuasa Nuklear Kudankulam di Tamil Nadu.

Setakat kemas kini Oktober 2026, Kudankulam menjana 2,000 megawatt daripada dua unit. Dua unit lagi dijangka mula beroperasi pada 2027, diikuti dua unit tambahan pada 2030. Bagi Bangladesh, aturan latihan itu memberikan akses kepada pengalaman operasi ketika juruteranya sendiri bersiap sedia untuk mengendalikan loji kuasa nuklear pertama negara itu.

Perkara Utama

  • Rooppur menerima kiriman bahan api ketiga untuk Unit 2, seberat 41 tan dalam 12 kontena.
  • Unit 1 menyelesaikan ujian fizik B-2, dan laporan diserahkan kepada BAERA pada 21 Oktober 2026.
  • Permulaan kuasa memerlukan kelulusan kawal selia sebelum output boleh meningkat melalui peringkat ujian berturutan.
  • Jurutera berharap dapat membekalkan sekurang-kurangnya 300 megawatt kepada grid menjelang Disember 2026.
  • Rosatom menjadualkan penghantaran bahan api Unit 2 sehingga Disember 2026.
  • Kedua-dua reaktor mempunyai kapasiti gabungan terancang sebanyak 2,400 megawatt.
  • Tarikh akhir projek yang disemak semula ialah Jun 2028, dengan anggaran kos kini Tk 1.39 trilion.
